  • 在岩土锚固领域,树脂锚杆广泛应用在锚固工程项目中,树脂锚固剂作为建筑、矿山等领域的核心材料,其规范使用直接决定了锚固系统的可靠性与工程安全。那么,树脂锚固剂的使用方法是什么呢?今天,就让小诺带领大家一起来了解一下吧。

    一、使用前准备阶段

    在施工前的精准准备是确保树脂锚杆锚固成功的基础,核心在于材料合规、孔洞洁净、尺寸匹配。

    具体准备如下:

    材料与设备检查:必须确认树脂锚固剂在有效期内且包装完好无受潮;同时检查锚杆、搅拌机具及力矩扳手等设备性能完好。

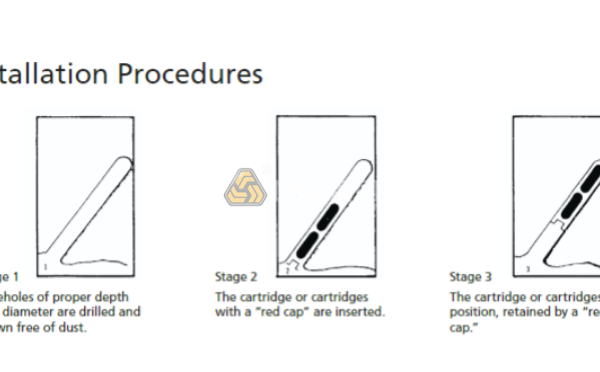

    钻孔处理:这是最关键且易被忽视的步骤。钻孔后,必须使用专用工具(如高压风管)彻底清除孔内所有岩粉、积水,确保孔壁洁净干燥,任何残留都会严重削弱锚固力。

    规格匹配:钻孔的直径与深度须严格符合设计。孔径通常比锚杆直径大6-10mm,这一“间隙”是保证树脂填充厚度均匀、形成完整锚固环的关键。

    二、安装锚固剂

    锚固剂的安装关键涉及到数量准确、顺序正确、推送到位。

    具体操作如下:

    确定数量与顺序:严格按设计要求的锚固长度确定药卷数量,并遵循 “先快后慢” 的铁律,即先将快速(K型)锚固剂送入孔底,再装入中速(Z型)或慢速(M型) 锚固剂,以实现端部快速固定、全长强度稳步发展的最佳锚固效果。

    送入钻孔:必须使用杆体或专用推杆缓慢、匀速地将药卷推至孔底,整个过程要确保药卷完好不破裂、药卷之间紧密接触无空隙,防止出现锚固段缺失。

    三、搅拌树脂锚固剂

    排搅拌树脂锚固剂的核心在于时间控制、速度匀速以及静止充分。

    具体操作如下:

    连接与启动:将锚杆与搅拌器可靠连接,对准孔位后启动设备。

    匀速搅拌:保持匀速旋转并将锚杆匀速推至孔底,严禁中途停顿或速度突变,以确保树脂组分混合绝对均匀。

    时间控制:严格遵循厂家规定的搅拌时间(通常为20-40秒),时间不足会导致混合不均,过长则会破坏已形成的胶体结构。

    静置固化:搅拌完成后立即停止旋转,并保持锚杆位置静止,严禁扰动,确保树脂在不受干扰状态下完成反应并达到设计强度。

    四、安装锚杆托盘

    最终紧固的核心是等待充分固化后,施加精准的预紧力。

    具体操作如下:

    等待固化:搅拌静置后,必须等待足够时间(通常15-30分钟),待树脂锚固剂达到初步固化强度后,方可安装托盘,严禁提前操作。

    安装与紧固:将托盘紧贴岩面,使用力矩扳手拧紧螺母,为锚杆施加符合设计要求的预紧力(通常为100-150N・m),这是实现主动支护、控制围岩变形的关键。

    五、质量检验

    树脂锚杆锚固工程施工完成要进行质量检测,质量检验的核心在于外观规范与锚固力达标的双重验证。

    具体的操作如下:

    外观检查:完成施工安装后,立即检查锚杆外露长度是否合规,托盘是否平整并与岩面紧密贴合,螺母是否已充分拧紧。这是判断安装规范性的直观依据。

    拉拔试验:在树脂锚固剂完全固化后(通常为安装后数小时),按规定的抽样比例,使用拉拔设备对锚杆进行测试,验证其最终锚固力是否达到设计值。这是检验锚固系统可靠性的终极标准。

    综上所述,规范操作是确保树脂锚杆锚固工程成功的核心,必须严格遵循技术流程。如果您在树脂锚杆施工过程中遇到任何问题,欢迎您随时来电咨询,我们将竭诚为您提供专业支持与解决方案。

    未经授权,禁止转载
    相关推荐

    25中空注浆锚杆的注浆量是多少?

      25中空注浆锚杆的注浆量和锚杆钻孔体积,锚杆中空部分体积,地质条件,注浆压力以及孔隙率等方面有关.理论上可以通...

    超前小导管与管棚的区别是什么?

      超前小导管与管棚的区别分为结构参数差异,施工工艺不同以及支护效果差异等几个方面.实际工程中,需要根据具体的...

    自钻式锚杆的‘自钻’能力是如何实现的?

      自钻式锚杆的‘自钻’能力的实现涉及到钻头设计,杆体结构以及动力系统和锚杆的力学原理.了解这些原理能够帮助我...

    边坡锚杆施工单价是多少?

      边坡锚杆施工单价是多少和地质条件,锚杆规格以及施工工艺等因素有关.同时市场行情与单价波动也会对施工价格造成...

    如何判断自钻式锚杆的注浆饱满度?

      如何判断自钻式锚杆的注浆饱满度分为几个方法:外观检测法,压力检测以及无损检测法.在实际工程中,应根据具体情况...

    煤矿锚杆支护有哪些注意事项

      煤矿锚杆支护注意事项包括:匹配设计与材料质量把控,钻孔要求和锚杆安装锚固以及施工后的质量检测与维护,应按照...

    地基基础锚固工程,基坑一般多深需要支护?

      基坑一般多深需要支护设计,按照相关规定深度在5米以下,地质良好的基坑不需要采取支护设计.超过5米的基坑则必须需...

    高边坡支护锚杆施工方案详解

      高边坡支护锚杆施工方案由几方面组成:前期准备工作,锚杆施工阶段以及张拉锁定三方面工作步骤,实际施工过程中,应...

    边坡钻机施工工艺流程详解

      边坡钻机施工工艺流程分为几个步骤,施工准备阶段,钻孔作业阶段,锚杆安装与注浆阶段以及质量检测与验收阶段.实际...

    锚杆长度与巷道跨度的关系解析

      锚杆长度与巷道跨度的关系分为以下几点:巷道跨度对锚杆长度的影响,影响因素有哪些以及合理锚杆长度对巷道支护的...

    20余年岩土锚固行业积淀,为您提供解决方案!
    • 您的需求
    以客户期望为最高追求,以各方需求为最低起点,让产品和服务持续具有竞争力。
    ag九游会真人聚焦岩土锚固工程,专注自钻式锚杆及配套设备的研发,为客户持续提
    供有竞争力的解决方案。
    • 联系电话:15737956687
    • 邮箱:hengnuo@lyhengnuo.com
    • 地址:洛阳市洛龙区洛龙科技园区张衡街
    ag8九游会j9
    自钻式锚杆
    自钻式管棚
    ag8九游会j9登录
    配套设备
    解决方案
    应用技术咨询
    AG8九游会平台官网
    ag8九游会j9登录入
    ag8九游会官网
    ag8九游会登录
    ag8九游会登入
    Ag8九游会登录入口
    ag8九游会
    应用领域
    AGj9九游会
    地基与基础工程
    隧道及地下工程

    官方微信:ag九游会百家乐
    微信号:hengnuomaogu


    COPYRIGHT © @2002-2024 版权所有 豫ICP备2021016006号-1站点地图豫公网安备41031102000303

    Baidu
    map
